Kaukolämpöverkko laajeni Ristinkalliolle

Kotkan Energia on laajentanut kaukolämpöverkkoa Ristinkalliolle, koska alueelle on suunnitteilla akkumateriaalitehdas. Tehdashanke tarkoittaa toteutuessaan suurta ja pitkäkestoista energiantarvetta.

– Projektin ensimmäinen vaihe alkoi vuonna 2022 ja saatiin valmiiksi 2023 loppuvuodesta. Tässä projektissa liitettiin myös asuinkiinteistöjä kaukolämpöön. Projektin toinen vaihde käynnistyi kilpailutuksella keväällä 2025 ja työt maastossa valmistuivat marraskuun lopussa 2025, kertoo Kotkan Energian verkostoinsinööri Tero Glán.

Akkutehdastontin sisäpuolen projekti käynnistyi puolestaan loppukesästä 2025 ja projektin rakennuttajana ja valvojana toimii Kotkan Energian verkostomestari Mika Kesälä.

Iso kokonaisuus

Akkutehtaassa on kysymys kaukolämpöjärjestelmän kannalta merkittävästä asiakkuudesta. Tehdashankkeen mittakaavaa kuvaa myös tontin koko: tehdasalueeksi kaavailtu alue on Glánin mukaan vajaa 30 hehtaaria.

Glánin mukaan tehdas olisi suuri lämmönostaja, mutta samalla prosessissa voisi syntyä myös hyödynnettävää hukkalämpöä.

– Tehdas käyttäisi noin 15–25 megawattia lämpöä. Ja prosessissa syntyvää hukkalämpöä se voisi tuottaa meille 10–15 megawattia, Glán arvioi.

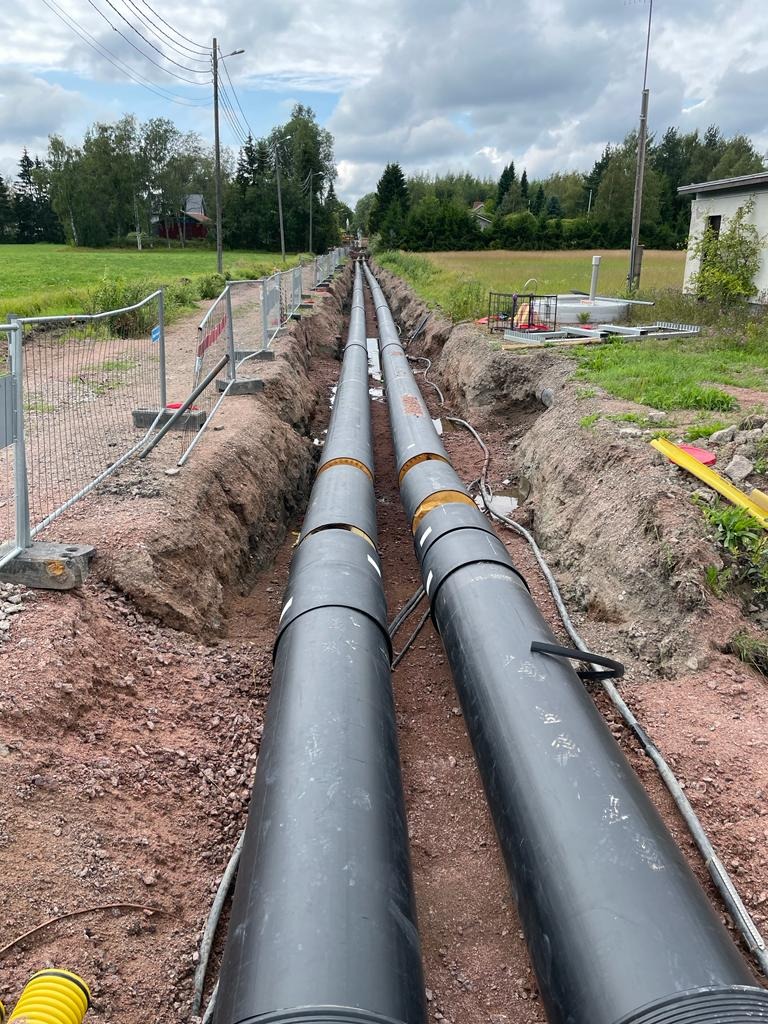

Rakentamisessa riitti käytännön haasteita. Reitti kulki alueilla, joissa tarvittiin kosolti lupia ja maasto toi vastaan yllätyksiä.

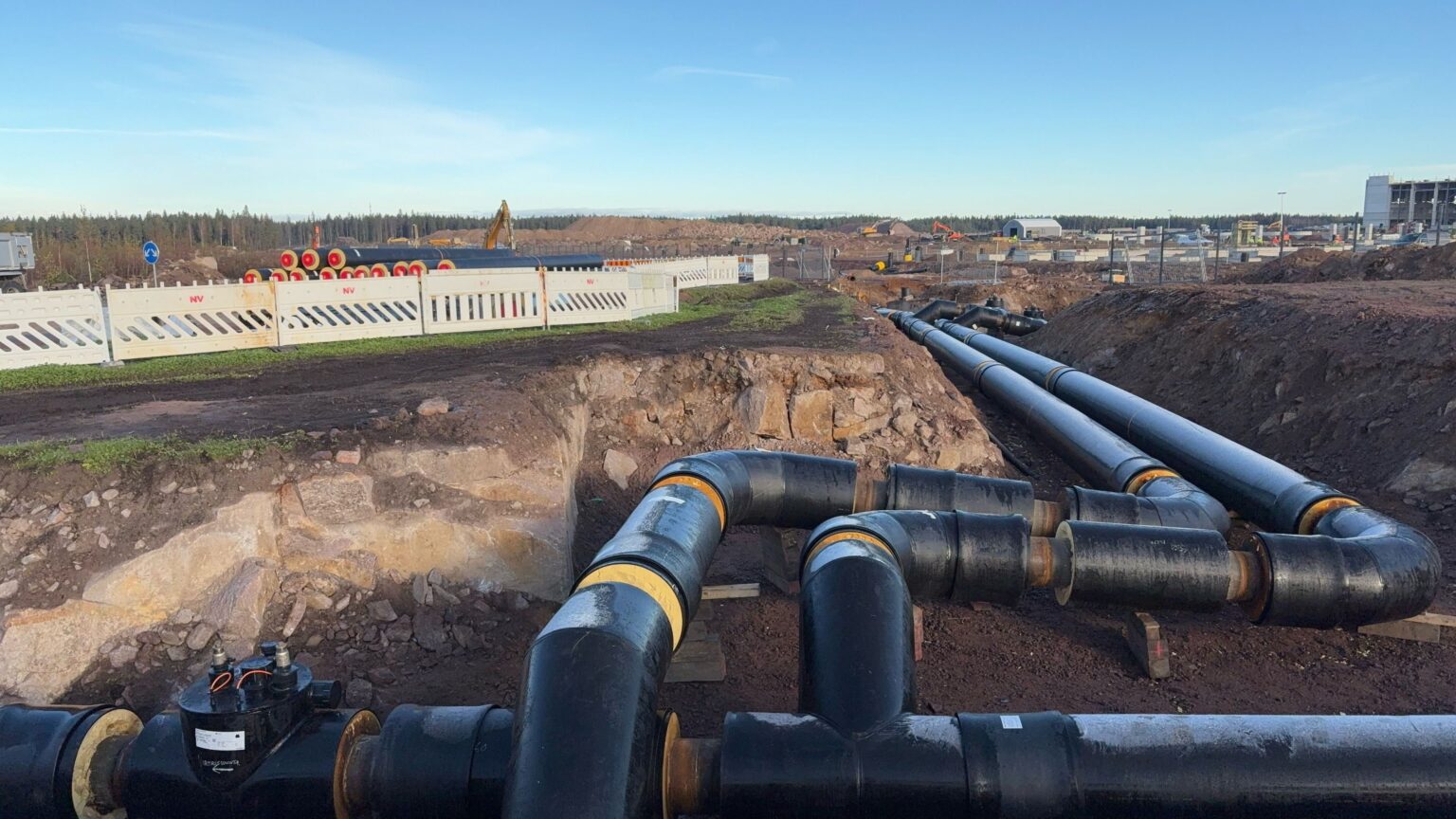

– Kalliota tuli vastaan ja jouduimme louhimaan merkittävästi.

Paikoin työmaalla jouduttiin tekemisiin myös veden kanssa.

– Yhdessä kohtaa oli todella märkää aluetta. Vettä pumpattiin pois ja kaukolämpökaivannossa oli pakko käyttää kumisaappaita, Glán kuvailee.

Liikennejärjestelyt aiheuttivat kysymyksiä

Hanke on herättänyt runsaasti kiinnostusta alueen asukkaissa ja toimijoissa. Kysymyksiä on tullut erityisesti siitä, miten suuri kokonaisuus on kyseessä ja mitä rakentaminen tarkoittaa käytännössä.

Näkyvimpinä vaikutuksina ovat olleet työmaan aikaiset liikennejärjestelyt ja kiertoreitit. Glánin mukaan tiedotukseen panostettiin, jotta vaikutukset olisivat mahdollisimman ennakoitavia.

– Alussa oli pientä alkukankeutta liikennejärjestelyissä, mutta tiedotimme tilanteesta aktiivisesti tekstiviesteillä ja muissa kanavissa, ja pian kokonaisuus saatiin sujumaan jouhevasti.
